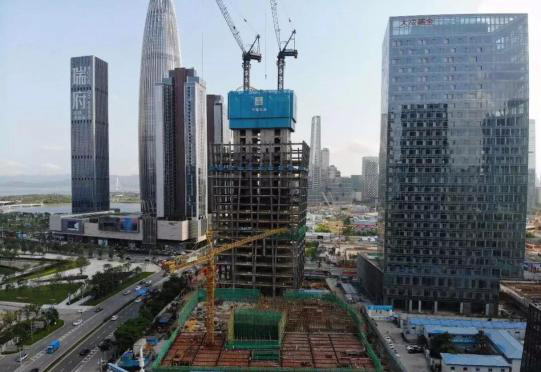

信息来源: 中建三局深圳分公司 信息提供日期:2019-07-18 浏览:2811
(通讯员黄雷)近日,中建三局深圳分公司承建的红土创新广场项目成功应用了中建三局创新研发的“自爬升塔机附着支撑系统”单台ZSL750内爬塔机(额定起重力矩750t·m,最大吊重50吨)仅需爬升5小时即可恢复使用。该系统系国内外首次应用实现塔机爬升功效倍增工期和经济效益显著提高。
核心技术介绍
自爬升塔机附着支撑系统是中建三局工程技术研究院为提升传统内爬塔吊施工效率,基于超高层施工技术累积,自主研发的、广泛适用于应用内爬塔机结构的施工装备及施工技术。应用该技术,可以解决传统内爬塔机爬升过程中需占用其他塔吊辅助倒运支撑梁、割焊支撑梁系统而引起的一系列问题。
系统主要由3道支撑梁、提升装置、可周转预埋附着件组合而成,主要技术要点如下:

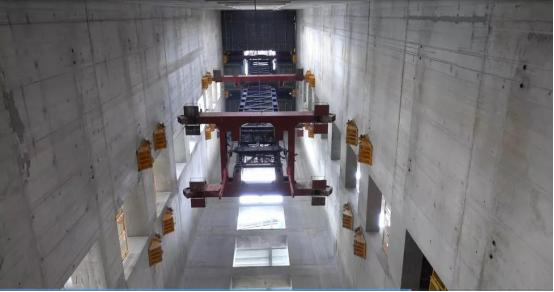

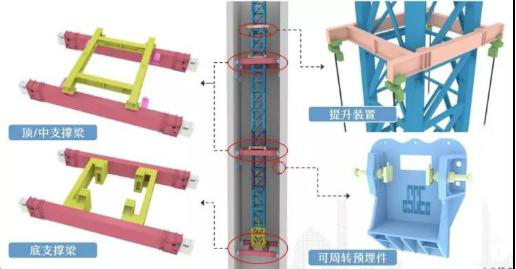

自爬升塔机附着支撑系统组成
1.自提升
提升装置将顶支撑梁及中支撑梁垂直提升,并就位于上一层预埋件上,底支撑梁随塔机一起顶升。该工艺突破塔机支撑梁提升须其余塔机协助的限制,显著提高塔机顶升功效。
塔机自爬升原理示意
2.跨障式支撑梁
为提升过程中支撑梁能顺利越过墙体内侧的可周转预埋件,其端部可根据项目特点设计成翻转式和伸缩式不同型式。支撑梁与可周转预埋件的连接采用机械顶紧连接,无需高空焊接作业,安拆可靠快捷。3道支撑梁各司其职,便于针对性优化设计,提高塔机安全性。
翻转式支撑梁设计效果图

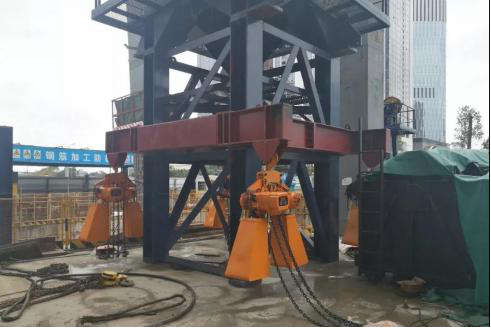

3.同步提升装置
提升装置由提升框与电动葫芦组成。提升框与塔机标准节连接可靠且易于安拆,电动葫芦的联动系统实现支撑梁同步、高精度、无线提升控制。
应用效果
自爬升塔机附着支撑系统在深圳红土创新广场项目已完成7次顶升。项目2台塔机可独立同步爬升,每次爬升占用时间由传统式的2天缩短至最快5小时,各自顶升到位后即可恢复作业,大大节省塔机顶升作业时间,避免塔机间相互占用。可翻转式支撑梁与可周转预埋件的配合使用,免除高空焊接,同时优化工人作业面。
该成果解决长期以来超高层建筑施工中内爬塔机需要反复倒运支撑架存在的费用高、占用工期等问题,为实现内爬塔机与支撑架的一体化探索一条道路,同时为塔机自动化智能化发展提供载体和思路。
